Poblíž Ostravy a Bohumína úspěšně pokračuje rekonstrukce dálnice D1 prováděná na základě nálezu rozhodčího soudu. Reklamační oprava začala v dubnu levým pásem včetně levé odpočívky Antošovice (směr z Polska do Ostravy). Za dva měsíce je aktuální stav prací následující:
- Levá odpočívka Antošovice:

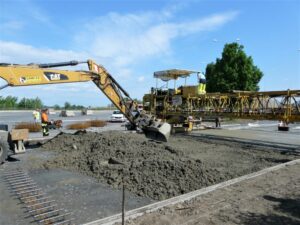

Finišují práce na opravě chodníků a dlažeb, započala pokládka cementobetonového krytu u stání pro kamiony.
- Hlavní trasa dálnice D1:

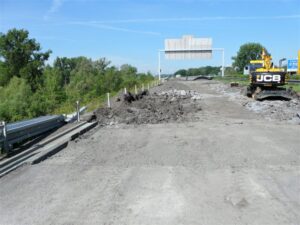

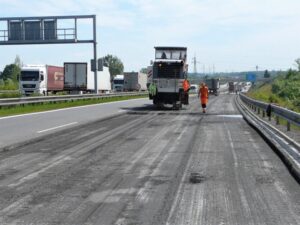

Probíhají dokončovací opravy levého pásu, v protisměru začalo odstraňování nevhodného materiálu z aktívní zóny tělesa dálnice.
- Oprava závěrů mostu v km 367,7:
Opravy závěrů dokončeny, připraveno na spuštění provozu.

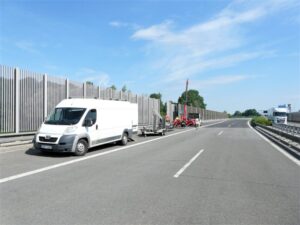

- Protihlukové stěny kolem hlavní trasy:
Dokončeno odstraňování trhlin, obnažené výztuže a odlupujícího se betonu. Připraveno na spuštění provozu.
Od čtvrtka 16. 6. 2022 předpokládáme zprovoznění opraveného levého jízdního pásu při uzavření protisměrného pásu D1 směrem na Polsko v úseku MÚK Vrbice až MÚK Bohumín (km 366,2 až 370). Od 16. 6. bude zároveň umožněno využití čerpací stanice a parkování na levé odpočívce Antošovice, a to pro osobní dopravu, plný provoz odpočívky (včetně povolení vjezdu kamionů) očekáváme od pátku 1. 7. Ukončení celé reklamační opravy dálnice vychází na srpen letošního roku.
