Dne 26.7. jsme předali staveniště stavby „I/17 Bukovina – Heřmanův Městec, ožk“ zhotoviteli, zahájení prací je plánováno na čtvrtek 28.7.

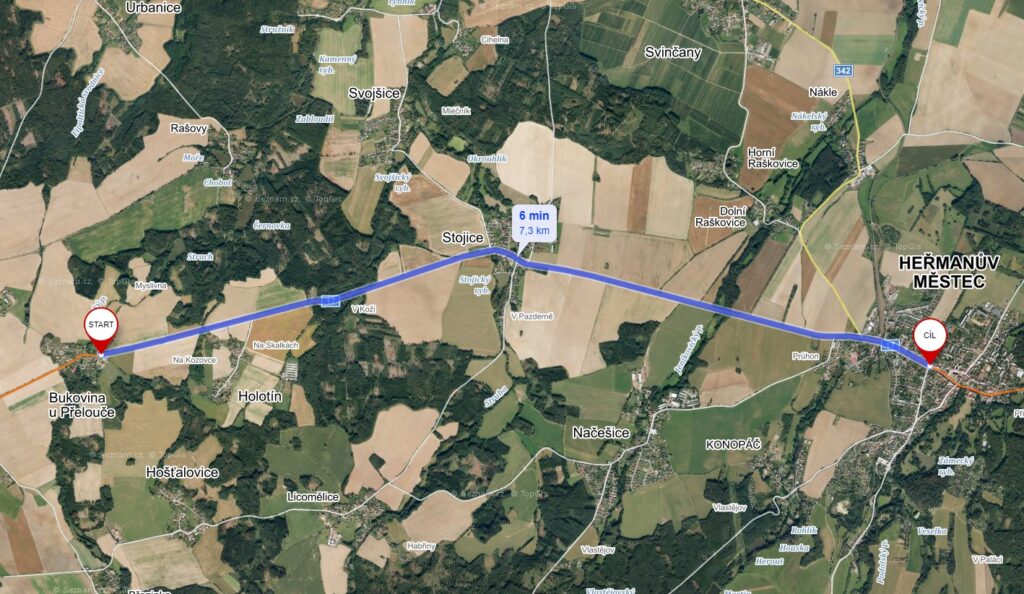

Jedná se o opravu části komunikace I/17 v délce 7,35 km v úseku od autobusové zastávky Bukovina u Přelouče po křižovatku se silnicí III/33748a (ulice Barákova).
Důvodem pro obnovu povrchu vozovky je její současný špatný stavebně-technický stav se značným množstvím plošných výsprav.
Během oprav proběhne vyfrézování asfaltových vrstev a pokládka nových. Dále dojde k vybudování šikmých čel u hospodářských sjezdů, pročištění příkopů a zajištění funkce odvodnění, osazení nového bezpečnostního zařízení a provedení nového dopravního značení dle platných předpisů.
Práce budou zahájeny ve čtvrtek 28.7., potrvají do konce stavební sezóny (dle aktuálních klimatických podmínek). A dále budou pokračovat po zimní technologické přestávce do října 2023.
Celková rekonstrukce je v tomto roce rozdělena na 4 etapy, každá o délce 1,1 km:
I. Etapa, úsek Bukovina u Přelouče – Holotín (extravilán) od 28. 7. 2022 do 8. 9. 2022.
II. Etapa, úsek Holotín (extravilán) – lesní úsek od 8. 9. 2022 do 20. 10. 2022.
III. Etapa, lesní úsek – Stojice od 28. 10. 2022 do 1. 12. 2022.
VII. Etapa, úsek Heřmanův Městec (extravilán) od. 28. 7. 2022 do 11. 9. 2022.
Etapizace pro rok 2023 bude upřesněna během zimní stavební pauzy.
V průběhu oprav bude provoz veden kyvadlově a během dne řízen pracovníky. O víkendech a v noci bude provoz řízen semafory.
Opravy realizuje firma M-Silnice za smluvní cenu 85,49 mil. Kč bez DPH.
