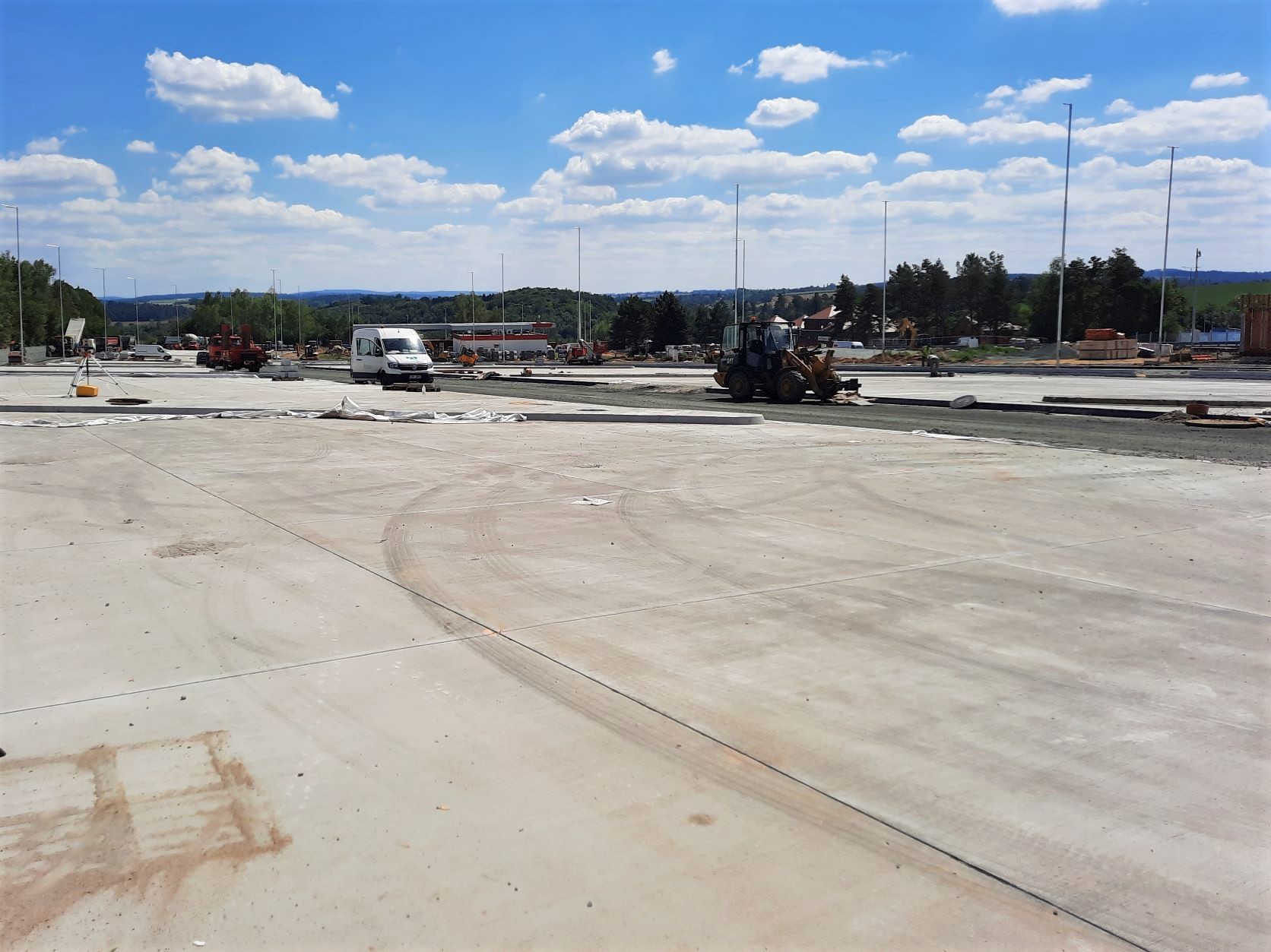

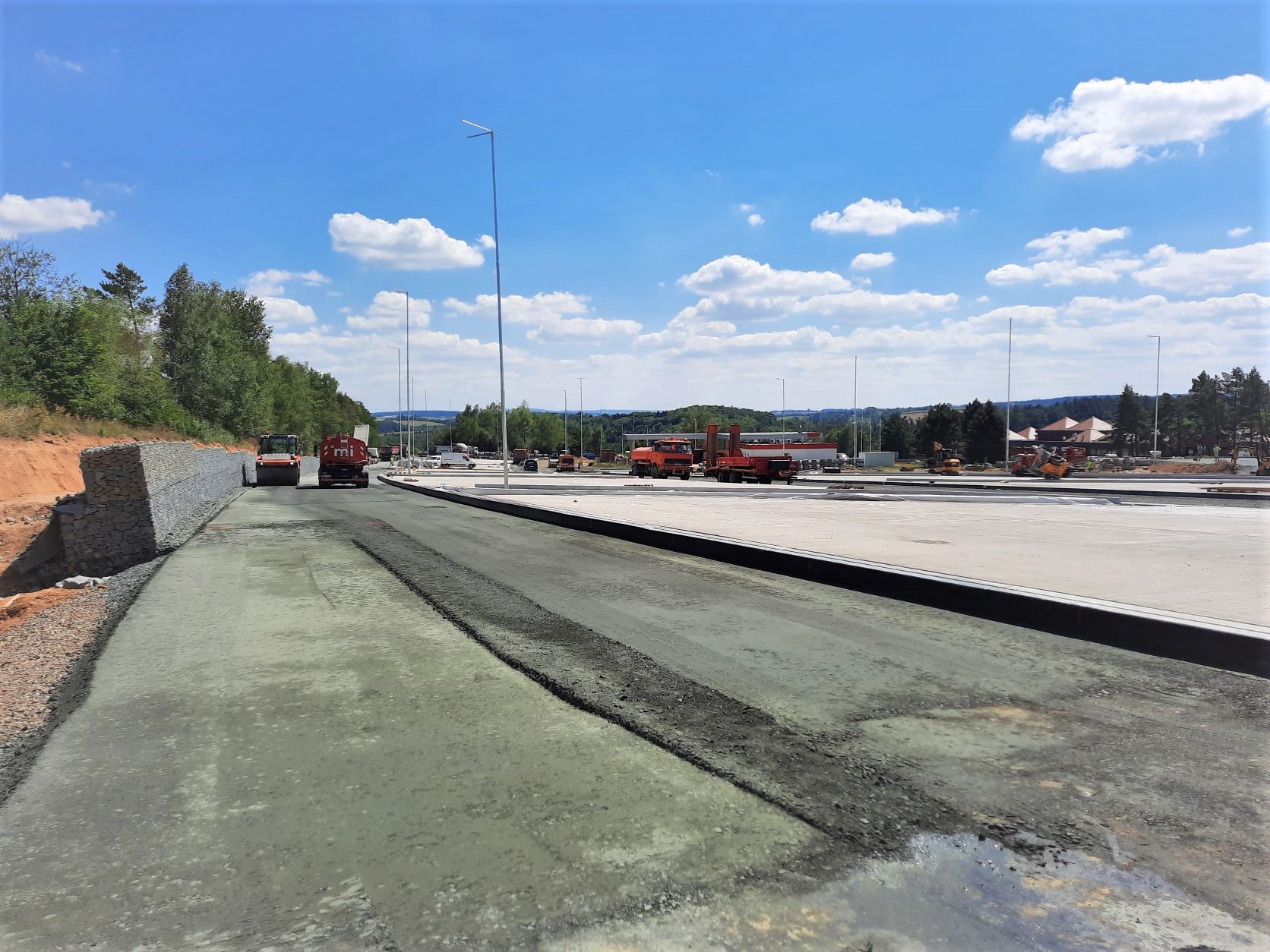

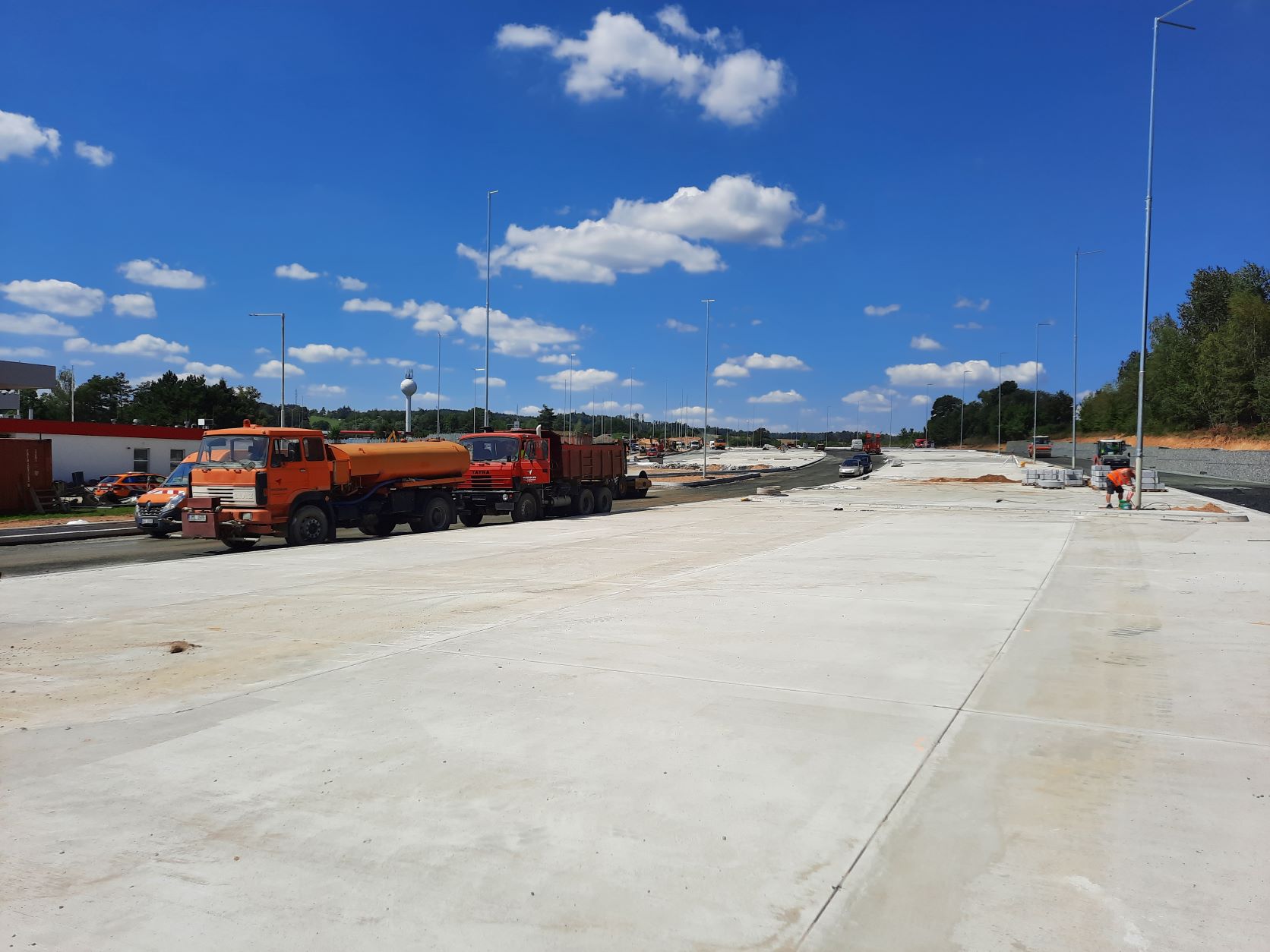

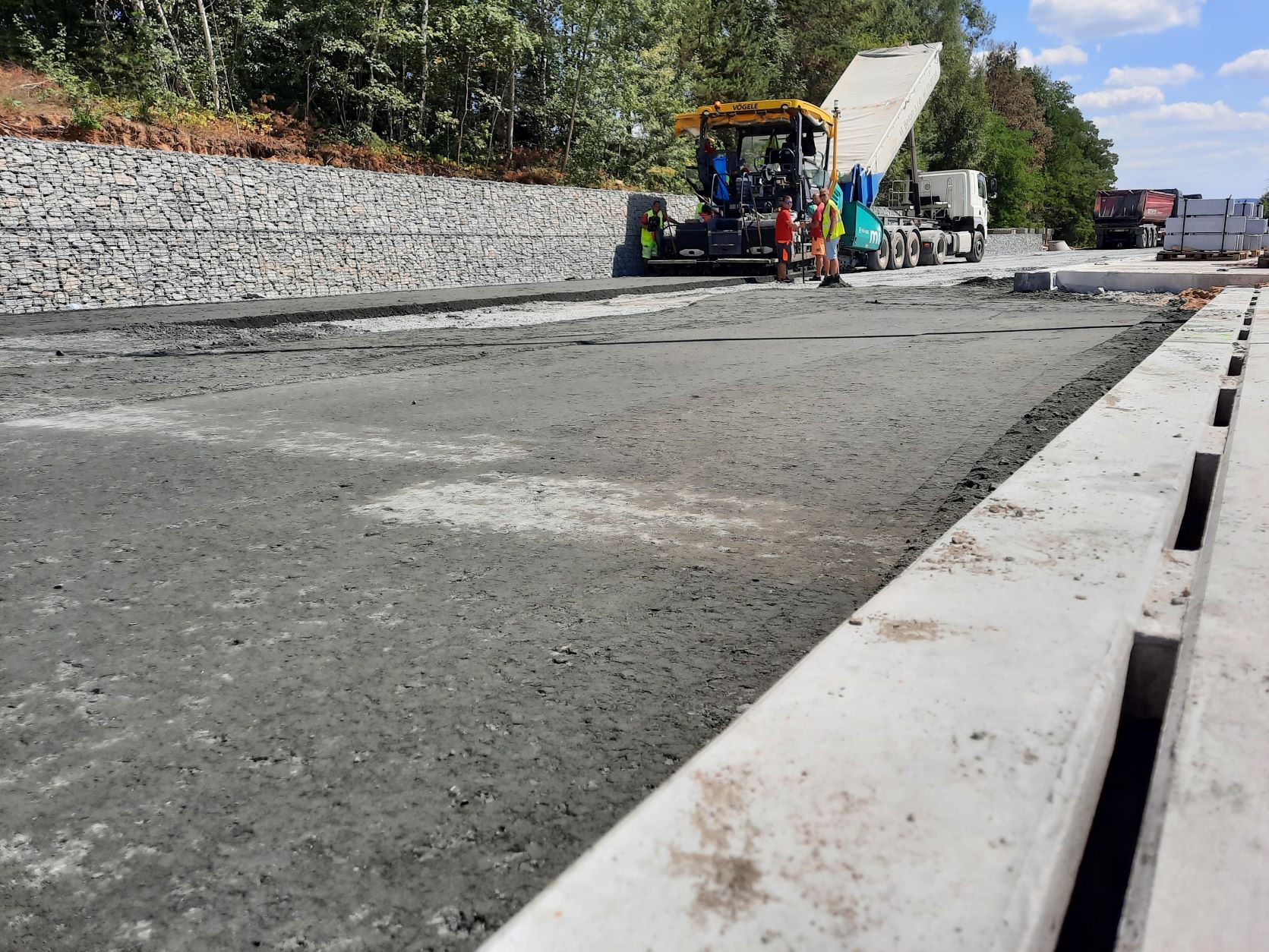

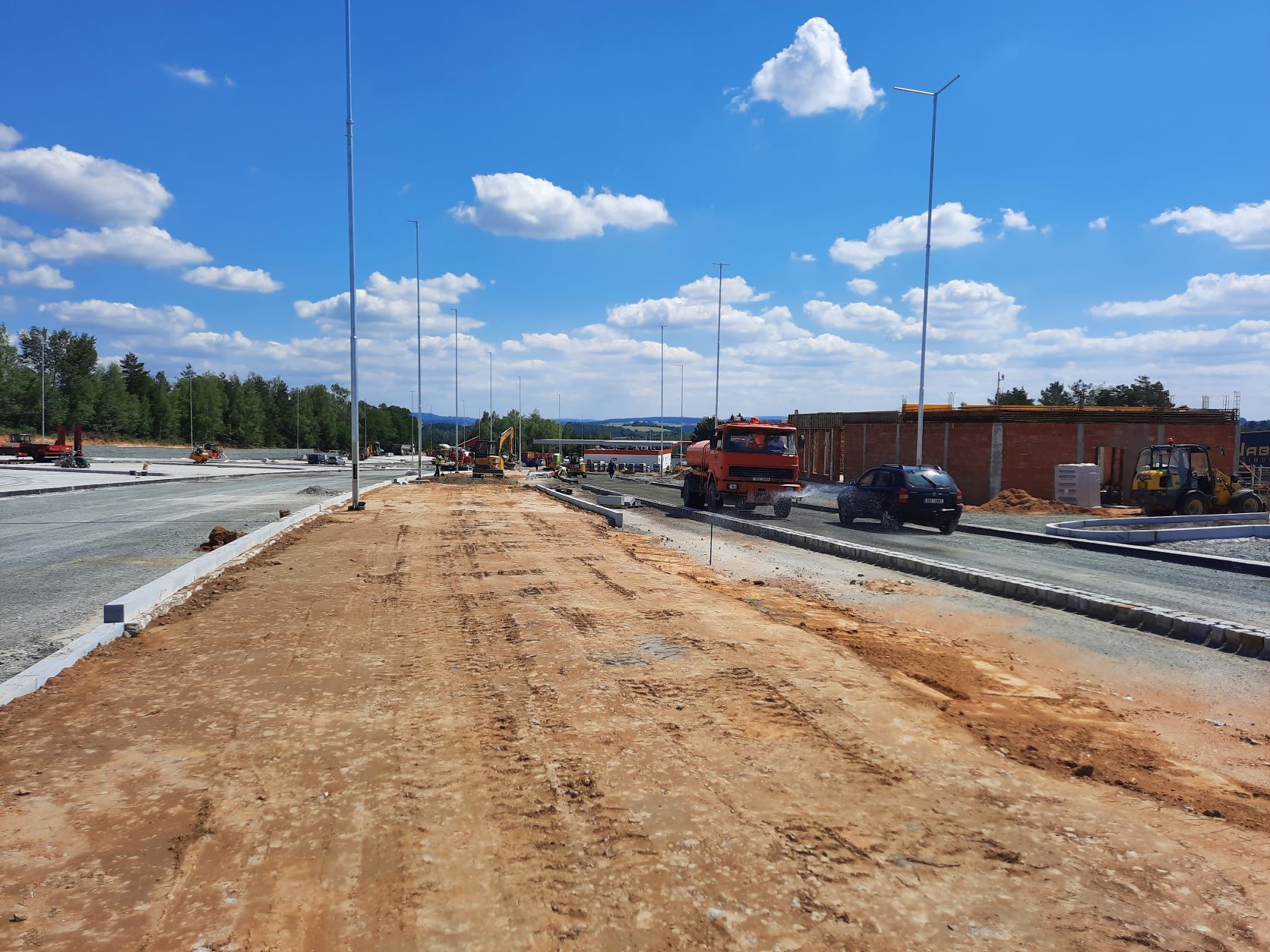

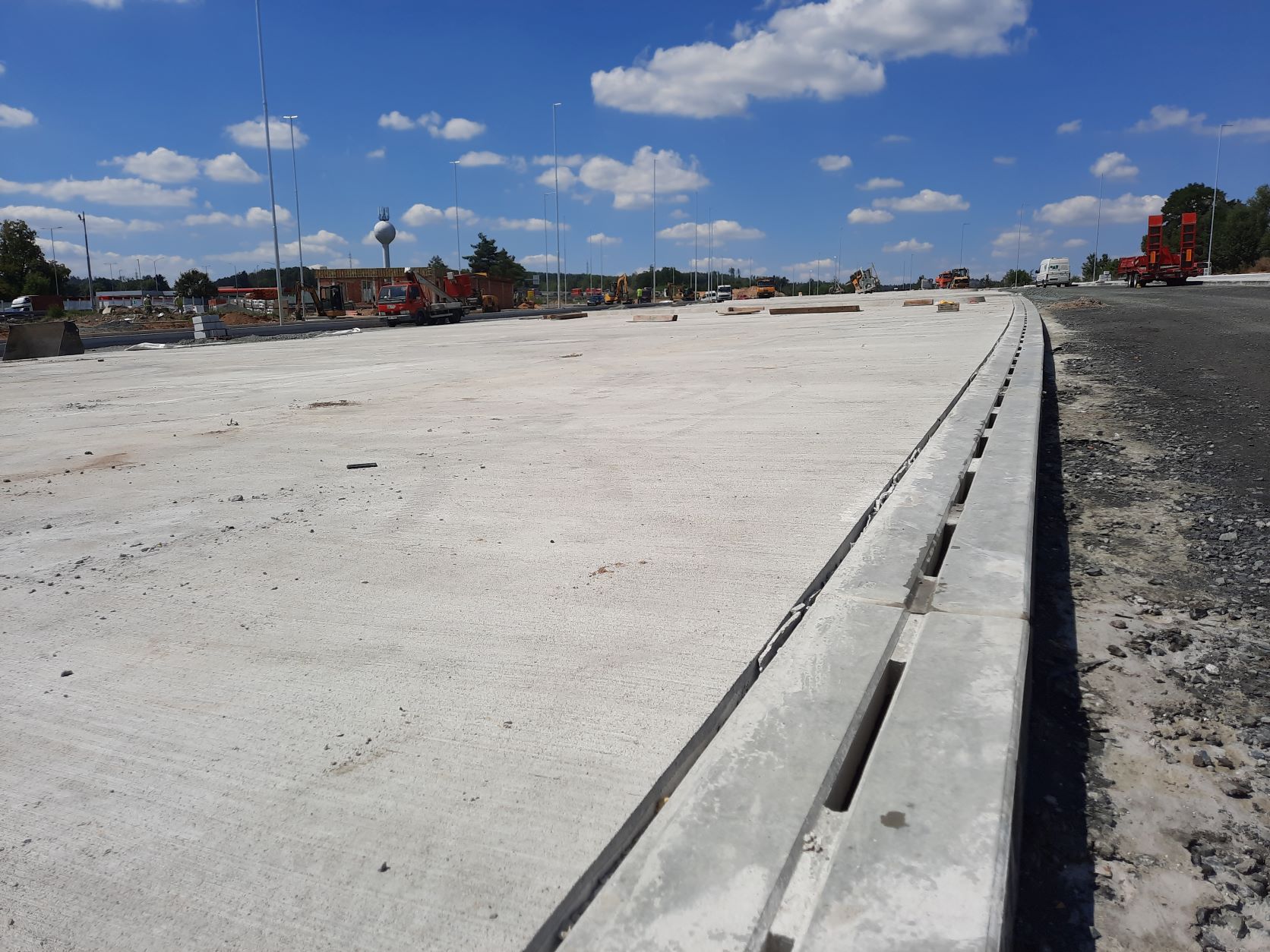

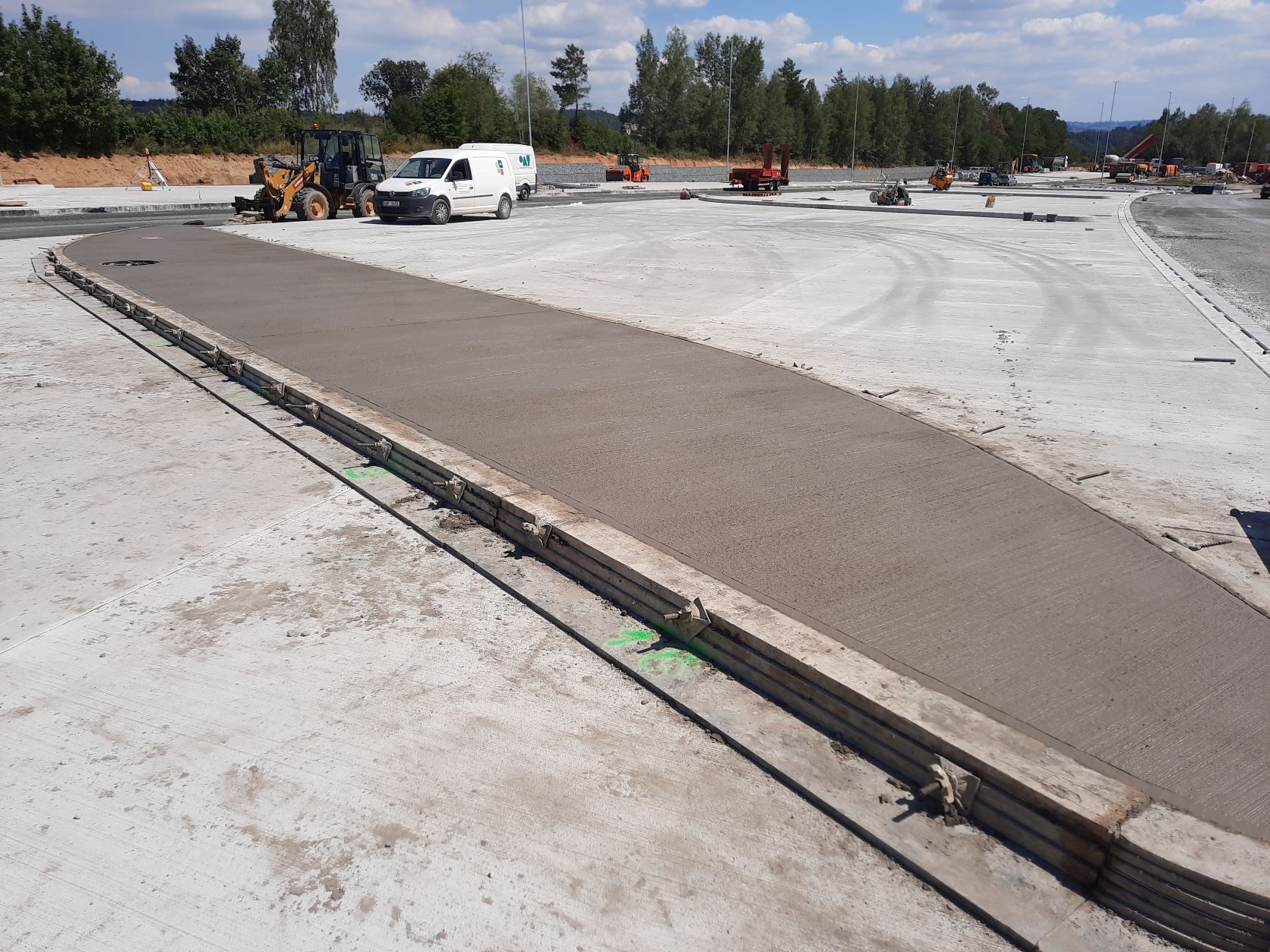

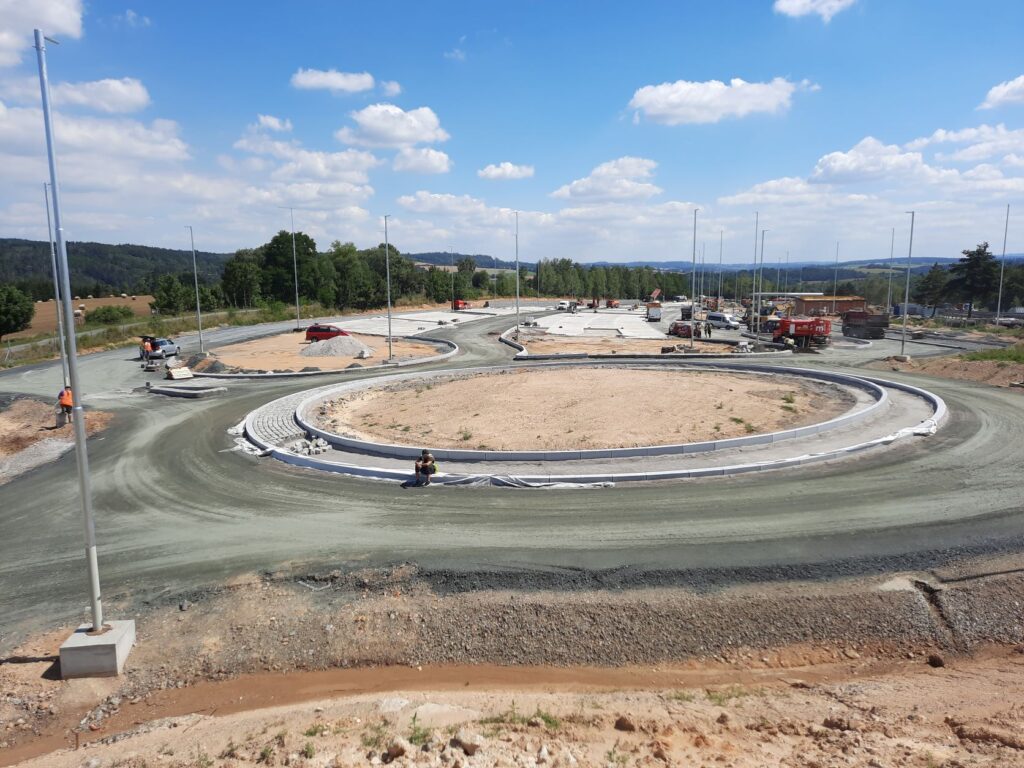

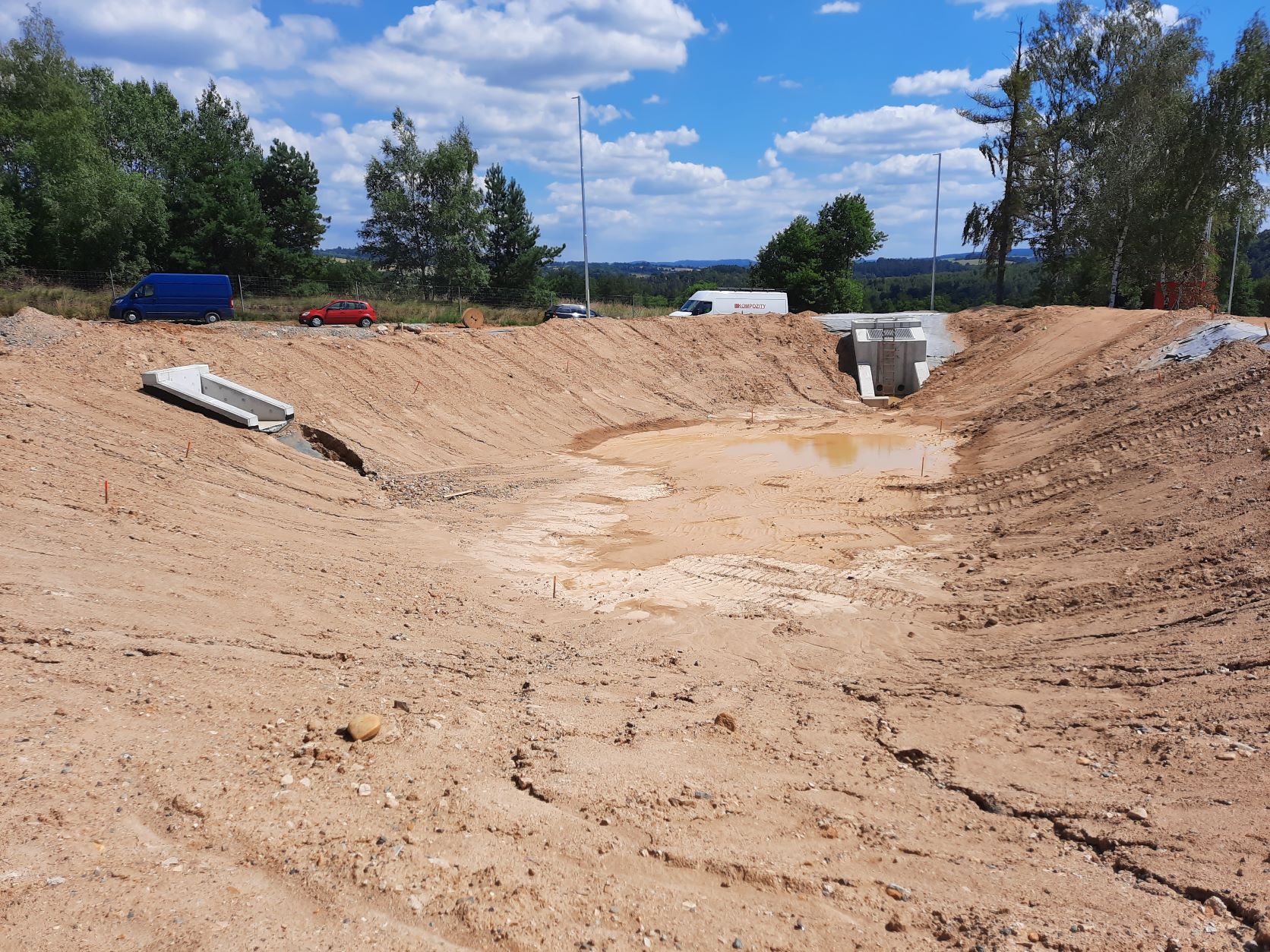

V rámci rozšíření a modernizace odpočívky Střechov v km 52 dálnice D1 ve směru na Prahu jsme vkročili do závěrečné fáze. V úterý 9.8.2022 probíhala pokládka podkladní vrstvy z mechanicky zpevněného kameniva na pojížděných komunikacích odpočívky (mimo stání pro kamiony) a dnes, tj. ve středu 10.8.2022, zahajujeme pokládku asfaltových hutněných vrstev. Souběžně se v jednotlivých částech pracuje na instalaci obrub, dláždění prstence okružní křižovatky nebo jednotlivých ostrůvků a dokončuje se betonáž ostrůvků stání pro kamiony. Probíhá osazení posledních sloupů veřejného osvětlení a současně jejich zapojení na rozvody nízkého napětí.

Práce se přibližně o 2 týdny opozdí, neboť jsme v dolní části odpočívky narazili na uložený kabel vysokého napětí. Proto jsme požádali společnost ČEZ o jeho vypnutí a odstávku, abychom v těchto místech mohli bezpečně pokračovat v realizaci plánovaných prací.
