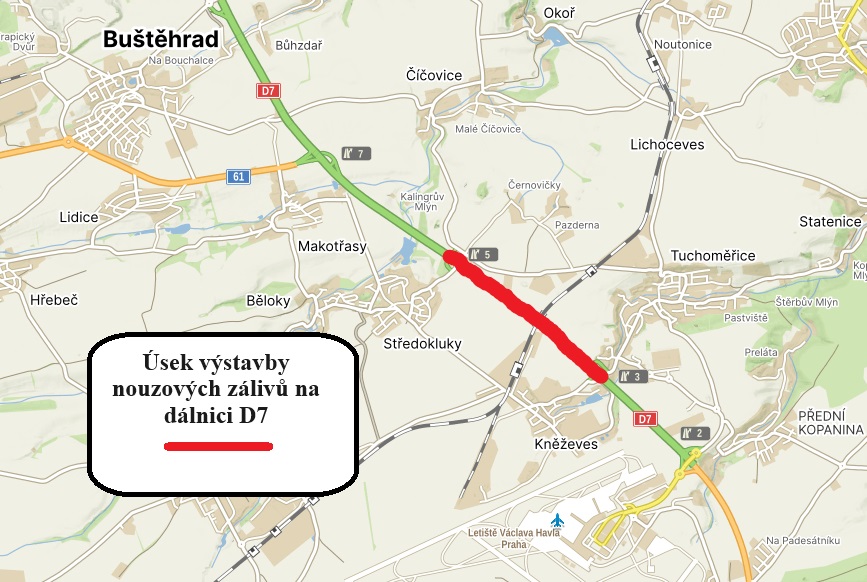

Na dálnici D7 na trase Kněževes – Středokluky, chystáme výstavbu nouzových zálivů. Vznikne jich dohromady 12, po šesti na každé straně dálnice.

Úpravy dálnice D7 se dotknou úseku v km 3,0 – 8,0 v části zpevněné a nezpevněné krajnice a v navazujícím zemním tělese. Jde o 3 lokality po obou stranách dálnice. Výstavbu si vynutil fakt, že krajnice je v této trase úzká a v případě poruchy vozidla nebo dopravní nehody, dochází k výraznému omezení dopravy. Její intenzita je zde přitom značná. Podle posledního sčítání projede touto trasou každý den na 40 tisíc vozidel, z toho cca jednu čtvrtinu tvoří nákladní a kamionová doprava.

Délka samotného nouzového zálivu s asfaltovým povrchem bude 30 m + 10 m vjezdového a 10 m výjezdového klínu. Šířka samotného nouzového zálivu bude 3,5 m od vnější hrany vodicí čáry. V jednom místě budou vybudovány vždy dva nouzové zálivy, ve třech lokalitách, po obou stranách dálnice.

První lokalitou je úsek v km 3.172  – km 3.222  vpravo ve směru Slaný a pro směr Praha km 3.052  – km 3.102. Druhá lokalita je v úseku km 4.393 – km 4.443 směr Slaný a pro opačný směr v km 4.341 – km 4.392. Třetí lokalita se nachází v úseku km 5.102 – km 5.152 směr Slaný a ve směru na Prahu pak v úseku km 5.125 – km 5.176.

Během výstavby bude provoz na dálnici omezen pouze částečně. Veden bude v režimu 2+2 zúžené jízdní pruhy, přičemž levý jízdní pruh bude mít šířku 2,75 m a pravý jízdní pruh 3,25 m. Pracovní místo bude odděleno dočasnými betonovými svodidly. Dále bude omezena rychlost na 80 km/h. Délka omezení u jednoho pracovního místa bude cca 600 m.

Momentálně vrcholí tendr na zhotovitele. Předpokládaná hodnota zakázky je 6,85 mil. Kč bez DPH a maximální doba pro uvedení do provozu je stanovena na 110 dní. Termín zahájení výstavby se bude odvíjet od výsledků veřejné soutěže.
